Liander start grootschalige buurtaanpak voor versterking stroomnet in Andijk-Zuid

Liander start grootschalige buurtaanpak voor versterking stroomnet in Andijk-Zuid

Plaatsing van zeven nieuwe elektriciteitshuisjes en uitbreiding van het netwerk bereiden de buurt voor op een duurzame, elektrisch gedreven toekomst.

ANDIJK – Netbeheerder Liander start binnenkort met een omvangrijke versterking van het elektriciteitsnet in Andijk-Zuid. Door het toenemende gebruik van elektrische apparaten, warmtepompen, laadpalen en de snelle aanwas van zonnepanelen groeit de vraag naar én het aanbod van stroom fors. Om overbelasting van het stroomnet te voorkomen en de leveringszekerheid te garanderen, wordt het laagspanningsnet in de wijk grondig vernieuwd en uitgebreid.

Efficiënte ‘Buurtaanpak’ beperkt overlast

In nauwe samenwerking met de gemeente heeft Liander het afgelopen jaar een integraal plan uitgewerkt. Met de zogeheten ‘Buurtaanpak’ worden de werkzaamheden voor de hele buurt gebundeld. In plaats van gefaseerde of opeenvolgende ingrepen, wordt het stroomnetwerk in Andijk-Zuid in één gecoördineerd traject toekomstbestendig gemaakt. Deze aanpak verkort de totale werkduur en beperkt de overlast voor omwonenden tot een minimum.

Belangrijkste werkzaamheden in Andijk-Zuid:

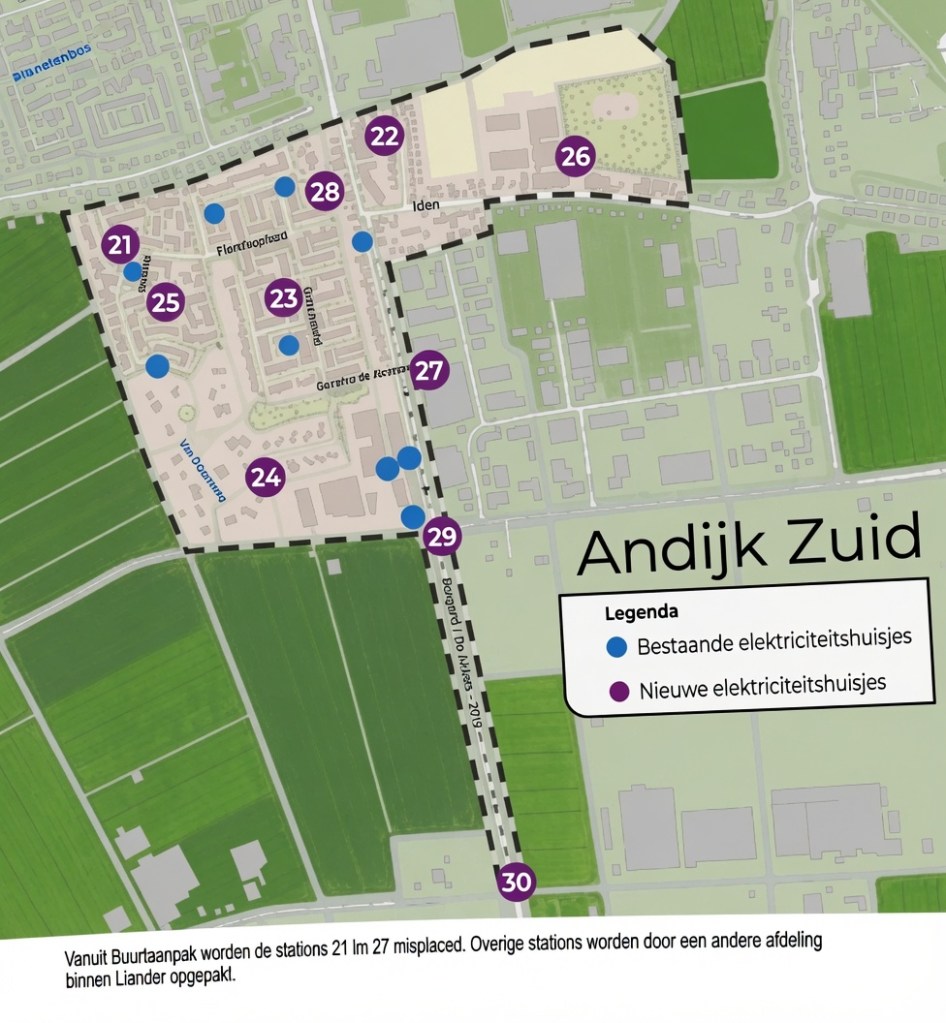

  • Zeven nieuwe elektriciteitshuisjes: Uitbreiding van de capaciteit door strategisch geplaatste transformatorhuisjes.
  • Aanpassing bestaande stations: Modernisering en capaciteitsvergroting van bestaande elektriciteitshuisjes.
  • Nieuw kabelnetwerk: Aanleg en versterking van ondergrondse laagspanningskabels.
  • Voorbereidende werkzaamheden: Realisatie van funderingen, verwijdering van hinderlijk groen/struikgewas en het inrichten van veilige werkzones met omleidingsroutes.

“Het Nederlandse stroomnet heeft te maken met een historisch hoge belasting.
Met de Buurtaanpak in Andijk-Zuid zorgen we er niet alleen voor dat bewoners
zorgeloos stroom kunnen blijven gebruiken en terugleveren, maar pakken
we de werkzaamheden ook zo slim en gebundeld mogelijk aan.”

Anita Werkhoven-Ligthart,
Omgevingsmanager Kop Noord-Holland bij Liander

Informatievoorziening en Liander BouwApp

Bewoners van Andijk-Zuid ontvangen twee tot vier weken voor de aanvang van de graaf- en kabelwerkzaamheden een gedetailleerde informatiebrief met concrete planningen en verwachte impact per straat. Om omwonenden continu op de hoogte te houden van de voortgang, maakt Liander gebruik van de Liander BouwApp1 (te zoeken onder project ‘Andijk Zuid’). Via deze app en de regionale projectpagina kunnen bewoners werkzaamheden volgen, vragen stellen en rechtstreeks in contact treden met het projectteam.

1 – De Liander BouwApp is een mobiele app waarmee netbeheerder Liander bewoners informeert over werkzaamheden aan het energienet. U kunt de app downloaden voor Google Play of de App Store. Voor vragen kunt u contact opnemen via buurtaanpak@alliander.com of bellen met ons Klant Contact Centrum op 088 – 542 64 44.

Plaats een reactie

Deze site gebruikt Akismet om spam te bestrijden. Ontdek hoe de data van je reactie verwerkt wordt.

Ontdek meer van Andijk | APB | Andijker Nieuws Net

Abonneer je nu om meer te lezen en toegang te krijgen tot het volledige archief.

Lees verder
